在马来西亚云顶高原的山峦之间,志特新材参与建设的云顶高架桥项目正稳步推进。此项目是志特集团在马来西亚市场承接的大型路桥基础设施项目,不仅是公司海外战略的重要一步,也是高端模板体系与工程综合服务能力的集中体现
项目概况与设计创新 | 志特新材赋能云顶高架桥建设
项目位于马来西亚彭亨州云顶山区,路桥长度约460米,桥梁首端与末端高差50米,整体坡度达10.858%,属典型的山区高差路桥工程。项目全线横跨三座山脉及四条河流,地势陡峭、地形复杂、气候多变,对设计、施工组织及安全管控均提出了极高要求。

项目团队多次深入现场勘察,认真分析原设计方案。考虑到项目处于山区地带,部分桩位位于山谷,不具备满堂支架现浇条件,且原方案难以保证工期。经反复论证,团队最终采用“新建专业梁场+架桥机架梁”的施工模式,有效解决了地形限制问题。同时,为降低成本、提高施工效率,对桥梁结构进行了系统优化,在保证安全与质量的前提下,显著提升了整体经济性与可实施性。

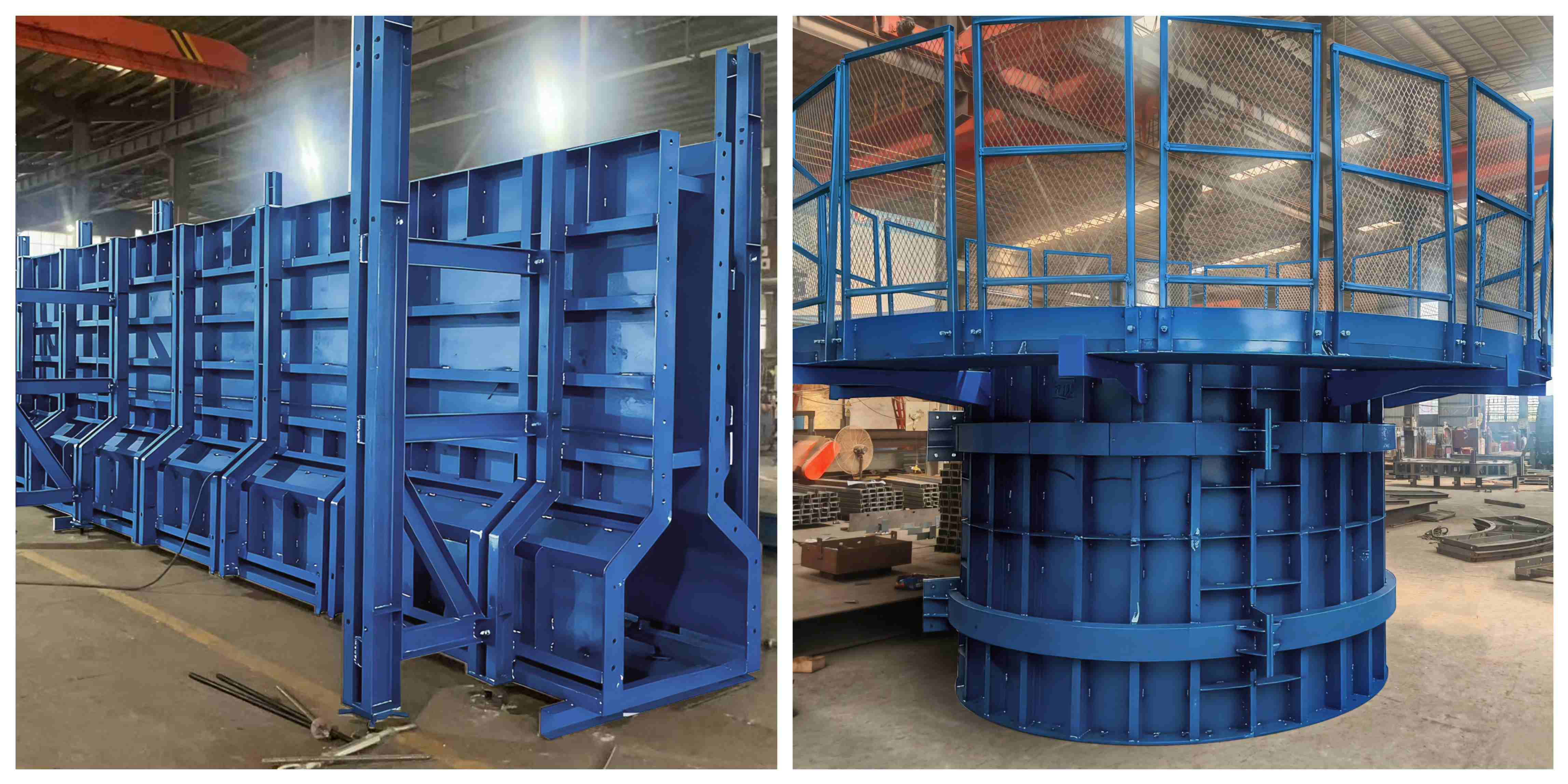

志特为该项目提供专业承包服务,涵盖道路、桥梁、基础、边坡、排水及市政配套等多个领域。此外,还为高架桥结构部分提供了全套模板体系及专业施工支持服务,主要包括承台、立柱、系梁、盖梁、T梁及及桁架平台钢模板等产品。公司技术团队根据现场地形与施工条件,量身定制模板设计方案,并配合专业承包服务,确保结构施工过程中的安全性、精度及高效性

攻坚克难 | 应对复杂地形与严苛施工挑战
项目建设过程中,团队面临多重挑战。
一是施工组织难。云顶区域属私人领地,施工资源受限,机械设备及材料运输受严格管控,当地劳务队伍稀缺且成本高昂。项目部通过多方协调,反复沟通,最终确定合适的施工队伍顺利进场。
二是前期测量难。项目地处原始森林,植被茂密,道路不通。测量团队手持砍刀开路,徒步穿行山林,逐步确定项目起点与控制点,为后续施工奠定了基础。
项目前期施工照片

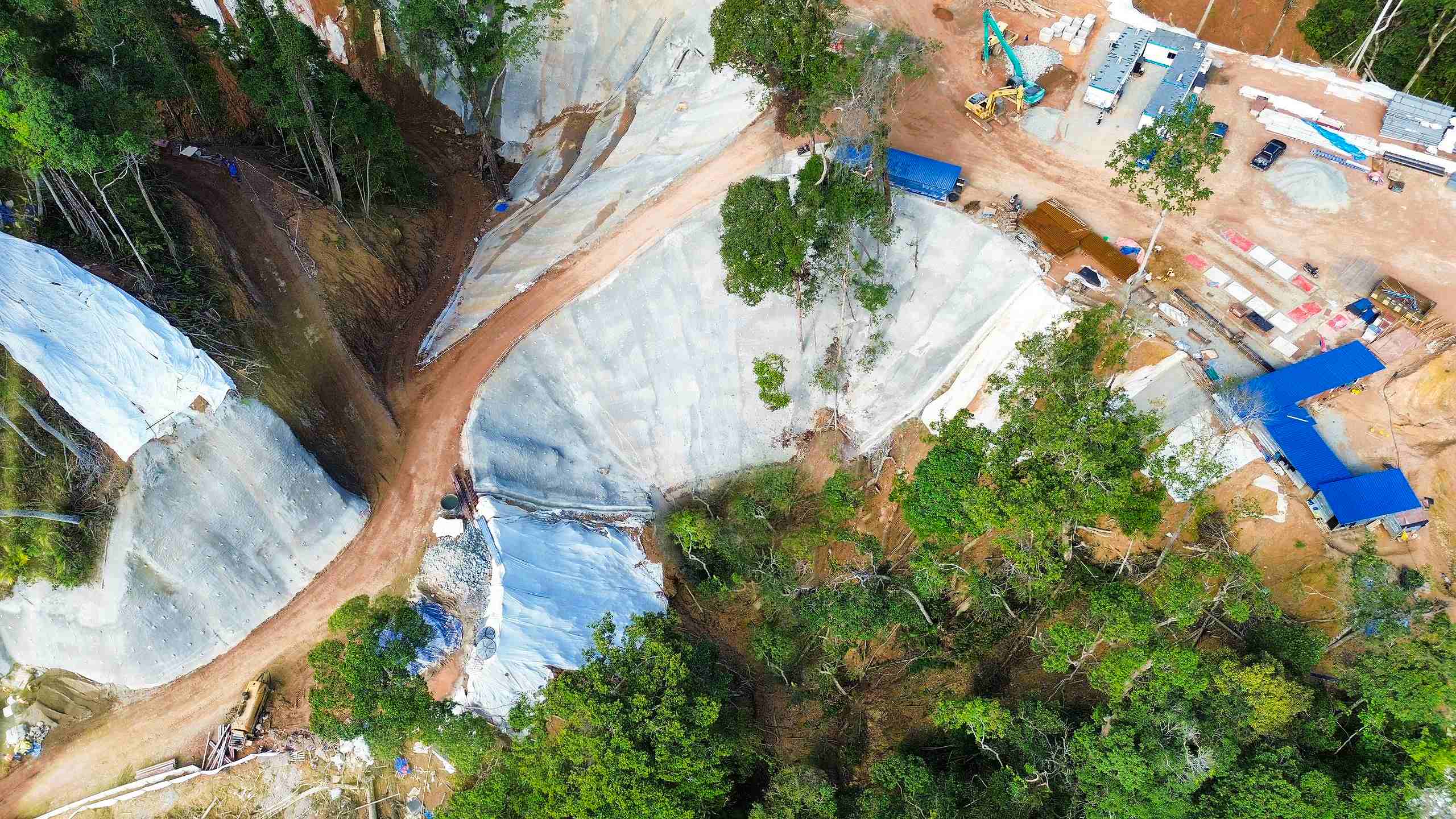

项目桩基、梁场施工照片
三是技术实施难。在临时道路施工中,由于地质条件复杂、塌方频发,项目部多次调整线路,最终确定第四条临时道路,并采用5万立方米土方填筑及双排混凝土管涵保证排水畅通。桩基施工阶段,团队克服地形高差大、平台狭窄等不利条件,先行修筑施工平台,逐一攻克桩位定位难题。
在预制梁场建设中,由于场地受限,项目团队与业主反复沟通,优化场地布局,兼顾施工需要与环境安全。通过挂网喷射混凝土、台阶式分层回填、铺设土工格栅等方式,有效确保边坡稳定与地基安全。
绿色施工与环境保护 | 打造可持续发展的高原桥梁
云顶地区地处热带雨林气候,雨季时间长、降雨频繁,项目施工受气候影响显著。为应对雨季挑战,项目部提前规划沉淀池与临时排水系统,对边坡采取喷射混凝土、种草及土工布防护措施,并在大雨前及时覆盖裸露土方,确保施工安全与生态保护并行。
此外,云顶属于自然保护区,当地环保监管严格,施工泥水不得排入市政管网。为此,项目部制定了完善的环保设计与监测方案,定期检测水质、清理沉淀池,确保工程施工符合当地环保标准。


品质引领 使命必达 | 以专业承包与模板体系铸造精品工程
面对复杂地质和气候的要求,云顶高架桥项目的顺利推进,展现了志特新材在高端模板体系、工程配套服务与专业承包领域的综合实力。项目团队以精益求精的技术态度、科学严谨的施工管理,确保工程安全、高效、优质推进。
凭借上市公司的雄厚实力、品牌影响力,与多年的全球化出海经验,具备广泛的市场覆盖和成熟的跨国运营能力。志特新材已在全球布局12大生产基地,在32个国家和地区注册了“GETO®”国际商标,产品销往70多个国家和地区。公司始终秉承“做行业标杆,创世界名牌”的品牌理念,坚持每个项目以“精品标杆样板工程”的高标准,以“高品质”的产品和服务,提供绿色新型智慧建筑“1+N”的全面系统解决方案,为客户充分创造价值。
